杏彩体育官网

咨询热线:

杏彩产品

杏彩体育官网
杏彩体育官网
电话:
传真:+0755-27633456
邮箱:admin@fangtesichuan.com
地址:深圳宝安黄峰岭工业大道2号广田方特企业总部
行业资讯

>> 当前位置: 首页 > 新闻动态 > 行业资讯

杏彩体育官网app门窗工程门窗安装施工图见证三明速度!20个“城市双修”重点项目

添加时间:2024-03-29 18:10:48 点击量:

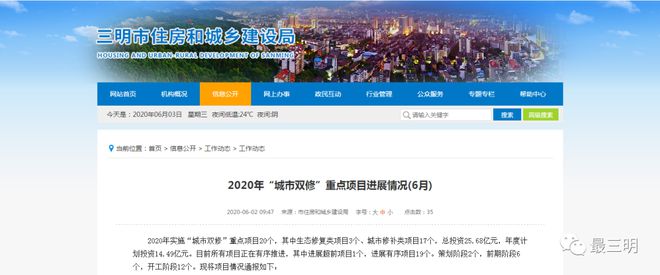

  杏彩体育官网app2020年实施“城市双修”重点项目20个,其中生态修复类项目3个、城市修补类项目17个,总投资25.68亿元,年度计划投资14.49亿元。目前所有项目正在有序推进,其中进展超前项目1个,进展有序项目19个。策划阶段2个,前期阶段6个,开工阶段12个。

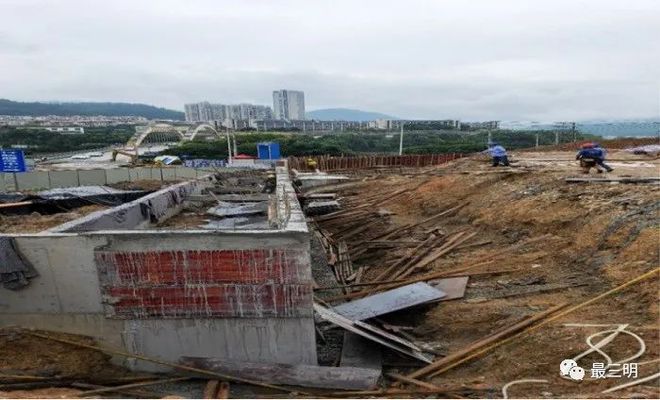

  三元区东牙溪水系连通及综合整治工程重点是解决东牙溪流域,特别是三元区南部新城片区的防洪安全、水环境提升问题。工程主要实施水系连通、生态堤防和水环境提升等3个分部工程建设,概算总投资2.59亿元(其中工程部分约1.5亿元),综合治理河道长度12.3公里,拟新建生态堤防工程7.61公里,建设范围主要涉及三元区城东乡和富兴堡街道。

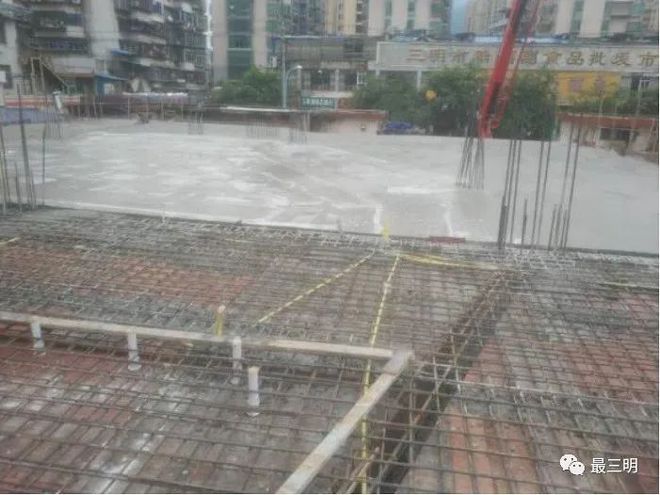

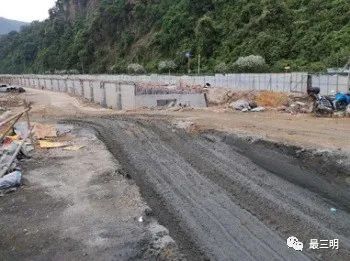

  截止5月底,完成C15埋石砼挡墙墙身3.25公里,两岸2.9公里河道疏浚、砂砾石反堆和围堰拆除外弃已完成,碧水蓝天至上游段水工部分全部完成,上游段安装大理石栏杆1.02公里并完成步道铺设,河口段生态挡墙已完成及休闲平台2座。东霞小学扩建段一级堤挡墙完成90米,二级堤挡墙完成186米。景观坝已完成桩基施工,河口段景观坝围堰及泄水渠已完成,完成景观坝上下游齿墙及基础开挖并浇筑C20混凝土,坝身浇筑至127.5高程,高压旋喷桩完成98根。龙舟港已经开始施工,便道已布置及原材料已准备,东霞排涝站自排管安装440米,C25外包砼完成380米。2020年已完成投资2087万元,年度投资为4986万元,占年度投资41.8%(三)2020年年度计划安排

  项目计划于2020年底完成主体工程建设,完成C、D地块防洪堤建设、完成龙舟港节点建设及河口景观坝建设。

  项目起于规划二路,与碧口大桥(新市北路)、小溪路相交、终点位于健盛路路口,道路全长1.8公里;规划二路至碧口大桥由双向两车道拓宽成双向六车道,碧口大桥至终点(健盛路路口)由双向两车道拓宽成双向四车道;工程内容有路基、路面、桥梁、管网、亮化等工程,其中节点性工程为拆除、新建碧湖一桥和碧湖二桥、沿河新建慢行自行车道;总投资约2.4亿元,主干道计划于8月底通车,河侧自行车道9月中旬贯通。

  完成规划二路至碧口大桥段路面建设,人行道附属施工完成60%。碧口大桥至政务中心段:道路部分正在进行河侧半幅管线工程施工;碧湖一、二桥下部结构已完成,正在进行支架搭设。政务中心至终点段:完成部分路面(小溪路口至政务中心段)及强弱电及自来水管线万元。

  政务中心段路面计划于6月底建设完成。碧口桥至政务中心段:计划7月底完成碧湖一、二桥建设并通车,7月中旬完全河侧半幅道路建设,8月底全线月份完成项目附属施工。

  完成碧湖一二桥支架搭设,碧口桥至政务中心段河侧半幅管线%;政务中心至终点段(地灾边坡段)道路管线施工。

  本项目是重点民生工程,建设面积约为24.41万平方米,工程建安造价约9833万元。主要建设内容为“一廊、一带、五园及五个出入口”,其中“一廊”为云廊系统(含有沙溪云廊、贵溪桥、金鼠山、岩背山步行系统);“一带”为贵溪碧波体验带(贵溪洋溪两侧步道及景观、花坡、景观桥);“五园”为岩背园、金鼠园、百鸟园、百荷园、百花园;包括岩土工程、桥梁工程、园林绿化工程、照明工程、给排水工程、园林建筑、园林小品及公共服务设施附属配套工程等。

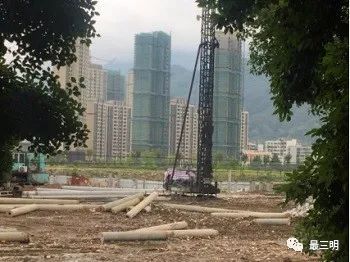

  3.岩背山人工挖孔桩共8个已全部浇筑完成,主桥人工挖孔桩已浇筑完成4个,金鼠山人工挖孔桩浇筑完成16个。

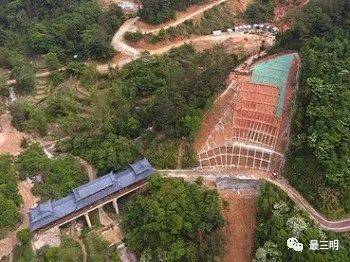

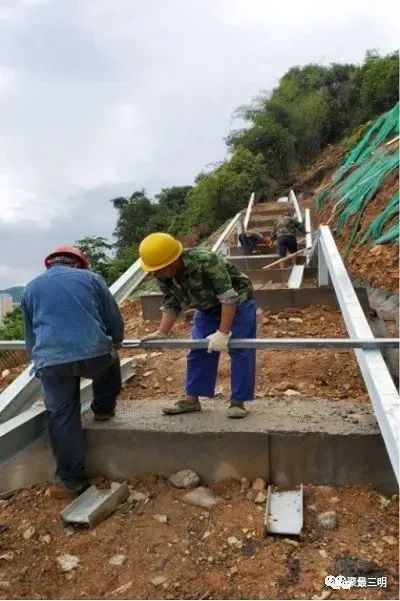

  3月中下旬完成前期工作,组织开工建设;4-6月桥梁基础完成至50%,登山步道完成至50%;7-9月桥梁基础完成至80%,登山步道完成至80%,完成西入口;10-12月份完成步道、南入口、云廊桥主桥、弘桥等;年底前开始绿化施工及收尾工作。

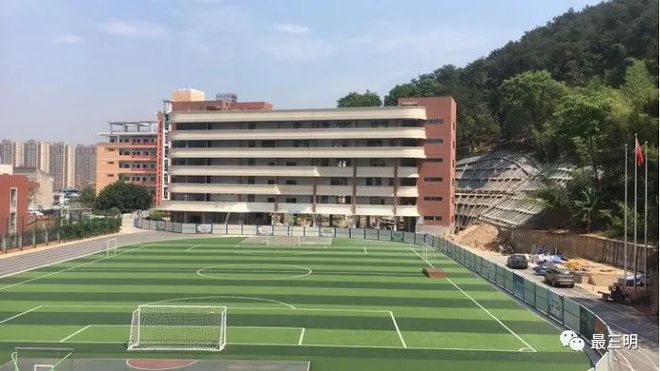

  项目概况:建筑总面积4916平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。6月上半月工作安排:继续内部装修。目前进展情况:正在内部装修,一层墙面磁砖完成,二层墙面磁砖施工,今年完成投资累计350万元,本月完成50万元。

  项目概况:建筑总面积4910平方米,设置9个班,可新增学位270个,总投资1200万元。年度计划安排:年底完工。6月上半月工作安排:一层柱、板施工。目前进展情况:完成地下室顶板混凝土施工,今年完成投资累计350万元,本月完成100万元。

  项目概况:建筑总面积2779.4平方米,可新增学位180个,总投资2300万元。年度计划安排:9月交付使用。6月上半月工作安排:门扇安装,铝合金扇安装,钢结构连廊吊装,竣工验收。目前进展情况:完成楼梯不锈钢扶手,墙面、天棚涂料,走廊地面瓷砖,教室墙裙,卫生间地面, 墙面瓷砖。累计投资1488万元(含征迁),2020年累计投资88万元。

  项目概况:建筑总面积4661平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工。6月上半月工作安排:基础承台施工。目前进展情况:完成桩基础施工,今年完成投资累计40万元,本月完成10万元。

  项目概况:建筑总面积4930.25平方米,设置12个班,可新增学位360个,总投资1200万元。年度计划安排:年底完工6月上半月工作安排:完成二层板浇捣。目前进展情况:完成一层柱、板模板施工,今年完成投资累计250万元,本月完成100万元杏彩体育官网app。

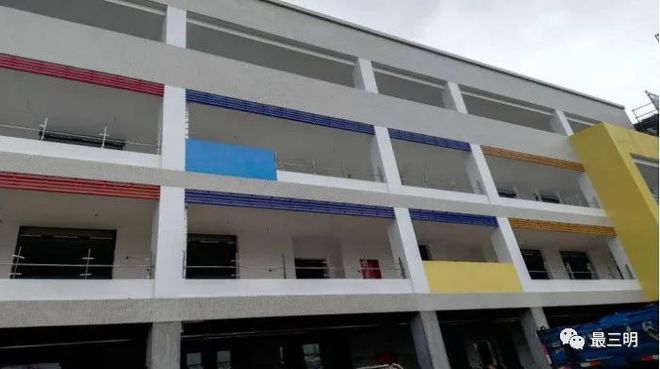

  项目概况:建筑总面积5779.85平方米,设置12个班,可新增学位150个,总投资3000万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:室内装修完成100%,水电安装完成100%,暖通及多媒体设备安装完成100%,外墙幕墙铝单板施工完成100%,门窗安装完成100%,室外雨污水管道完成100%,室外道路及景观工程开始施工。目前进展情况:室内装修完成80%,水电安装完成85%,暖通及多媒体设备安装完成80%,外墙幕墙铝单板施工完成70%,门窗安装完成70%。累计投资1900万元,2020年累计投资900万元。

  项目概况:建筑总面积4200平方米,设置12个班,可新增学位360个,总投资2000万元。年度计划安排:年底完成主体施工。6月上半月工作安排:报送市领导确认方案,可研报告及选址意见报送窗口。目前进展情况:调整外立面方案、调整可研报告及选址意见。

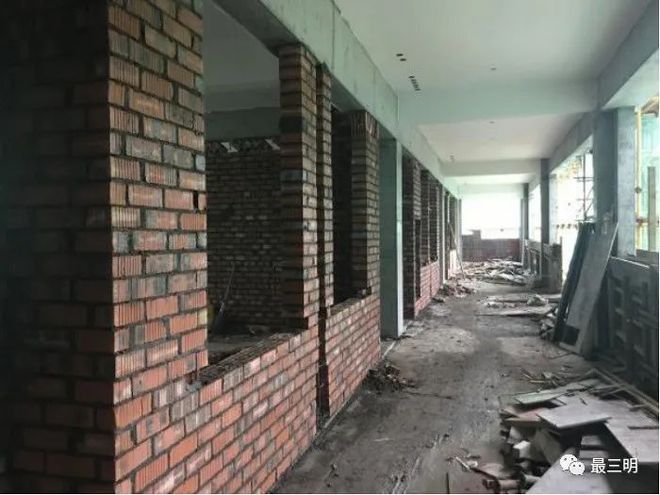

  项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:继续楼层砌体施工及内、外部装修。目前进展情况:主体结构已封顶,现正在进行楼层(四层)填充墙砌体施工,累计投资1420万元,2020年累计完成投资440万元。

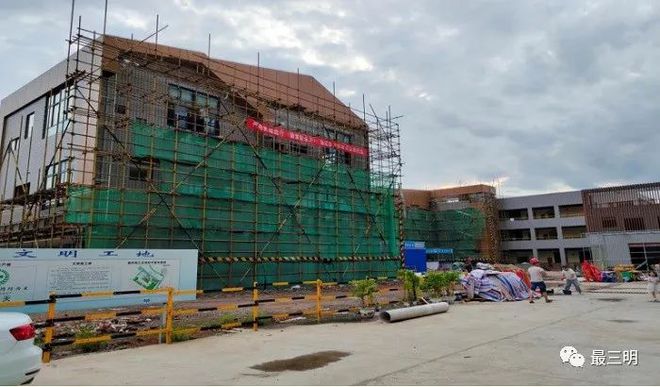

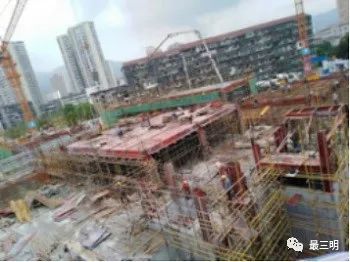

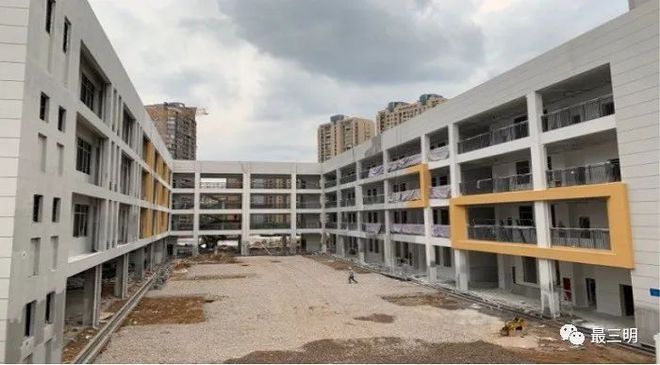

  项目概况:建筑总面积25000平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:1#2#教学楼整体装修完成后进入卫生清理工作,3#综合楼砌体粉刷完成、拆除外脚手架,进入外墙线#艺体楼砌筑工程完成,室外工程完成60%。目前进展情况:室外运动场找平层、防水层、细石砼保护层完成80%,碎石垫层、排水蓄水板完成50%,主席台主体结构80%、门卫基础完成。1#2#教学楼整体装修完成90%,3#综合楼完成主体结构,砌筑墙体工程完成75%,粉刷完成40%,4#艺体楼完成主体结构,一层砌筑墙体完成80%,二层退模拆架完成。累计完成投资8953万元,2020年度完成投资6953万元。

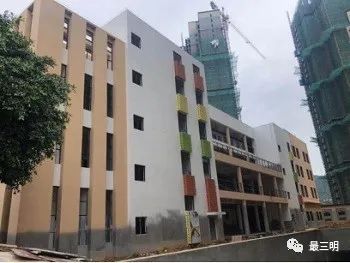

  项目概况:建筑总面积15725平方米,设置48个教学班,可新增学位950个,总投资9000万元。年度计划安排:8月竣工,秋季招生办班。6月上半月工作安排:教学楼内部砌体及装修,艺体馆封顶,围墙、运动场等附属工程施工。目前进展情况:1#、2#、3#楼主体封顶内部墙体施工,艺体馆二层施工,附属围墙、运动场等施工,今年累计完成投资4500万元,本月完成1000万元。

  项目概况:建筑总面积13620平方米,可容纳1620名学生,新增学位700个,总投资12500万元。年度计划安排:9月竣工交付使用6月上半月工作安排:完成1#、2#楼二层板及3#楼基础承台及地梁施工。目前进展情况:1#、2#楼一层板及梁柱钢筋施工,3#楼挡墙完成,今年累计完成投资2900万元,本月完成1000万元。

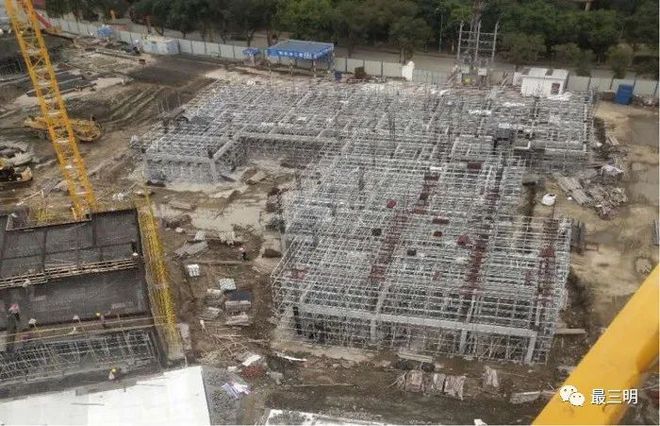

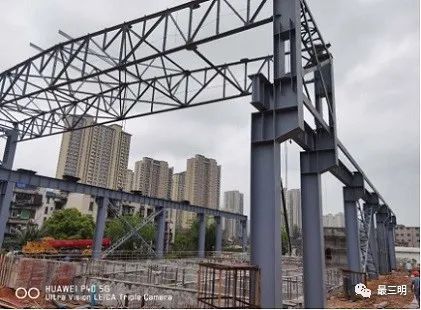

  项目概况:建筑总面积34568平方米,设置48个教学班,可新增学位2160个,总投资15000万元。年度计划安排:7月动工,年底进入完成基础施工。6月上半月工作安排:地勘单位进场钻探,拟定施工招标文件,办理用地批复、工程规划许可。目前进展情况:初步设计阶段,累计投资9000万元,2020年累计投资35万元。

  项目概况:建筑总面积3700平方米,设置12个教学班,可新增学位300个,总投资1600万元。年度计划安排:年底竣工。6月上半月工作安排:项目工程招投标(6月底)。目前进展情况:正在进行工程项目财政审核。累计完成投资50万元,2020年累计投资15万元。

  项目概况:建筑总面积3600平方米,可新增学位360个,总投资1600万元。年度计划安排8月竣工,秋季招生办班。6月上半月工作安排:项目预验收。目前进展情况:完成二次精装修,消防水泵安装,今年累计完成投资500万元,本月完成100万元。

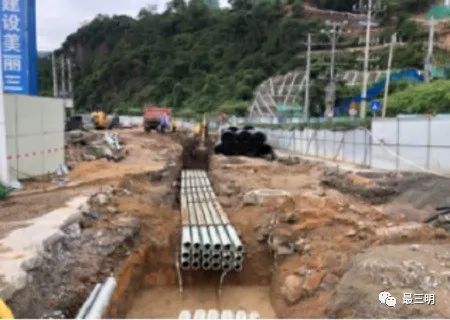

  本项目为新建1#调节池(北区的)、2#废水处理站 (南区的)、修改或增设沿途的收集管道及相关的配套设施。

  打造集安全教育培训基地和工业记忆馆为一体的综合展馆。主要建设方案为:拟在冶建公司机修及电修两座厂棚及周边区域进行改造,建设三钢工业记忆馆和安全教育体验馆项目。项目红线㎡主要包括钢铁工业博物馆、安全教育体验馆、创意休闲区等。

  1.三钢厂区雨污分流改造:1#调节池顶板商砼浇筑完成。2#调节池钢结构、辅助用房、室外排水沟完成。浓缩池、沉淀池回填土完成。室外场地及道路平整及推土。加药装置就位。目前进行模板拆除、设备、管道、电缆等安装工作。雨污分流项目实际立项投资6800万元(主体工程计划投资5700万元,完成约4200万元),整个项目累计完成约4900万元,本年约1800万元。

  二季度完成项目备案,方案设计,三季度计划完成项目招标并开始施工,四季度项目全面施工,计划2021年完成改造。

  1.三钢厂区雨污分流改造:1#池配套辅助房、沟渠等施工。2#池行车报检及安装。电缆、排污管道等安装。室外道路、沟渠等施工。

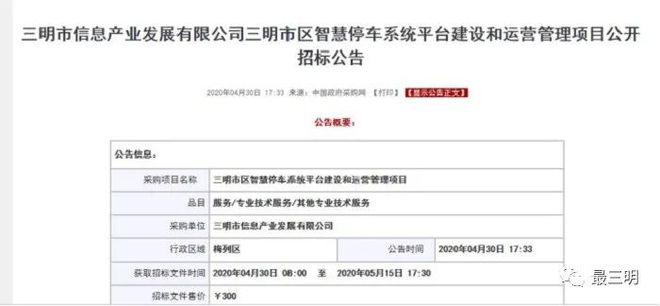

  4月30日已发布三明市区智慧停车系统平台建设和运营管理项目招标公告,招标文件发售时间:2020年4月30日起至2020年5月15日止,目前正按项目进度推进,年度投资1180万元。

  4月完成智能停车运营管理及平台建设的初步设计方案;5月完成公开招投标工作;6月签订合同;9月完成指挥中心、路侧、统一停车场的建设;10月完成智能停车平台试运营;12月智能停车平台正式运营。

  该项目2020年5月22日(星期五)上午09:30在三明市公信招标代理有限公司会议室进行开标,由评标委员会对所有“项目技术建议书”进行评审打分,并按评审分数由高到低排序选取前5名的投标人作为入围投标人。并对入围的前5名投标人提供的案例进行现场核实;积极做好第二阶段的商务部份的招标准备工作。

  新建三明市区餐厨垃圾处置项目,建设规模为120吨/日,其中餐厨垃圾规模100吨/日,厨余垃圾规模20吨/日。项目拟建设选址在三明市梅列区经济开发区小焦工业园区内,占地面积约33.9亩。

  完成项目工程可行性研究报告批复(明发改审批【2020】116号),完成项目设计单位招标工作,完成项目勘察单位招标工作。2020年已完成投资100万元,年度投资6000万元。

  2020年4月至7月,完成土地相关手续办理、可研修订、初步设计,施工图设计(含施工图审查)。2020年7月至9月,完成招投标控制价编制、项目施工招投标、设备采购招投标、项目施工手续办理。2020年9月,开始项目建设,12月完成项目主体工程建设。2021年2月(春节前),完成设备调试,投入试运行。

  梅列区:共实施15个老旧小区微改造项目。三元区:共实施8个老旧小区微改造项目,涉及4268户,改造楼栋数99幢,改造建筑面积达20.3万平方米,预计总投资约6850万元。另外实施“拆墙透绿”项目24个。

  梅列区:老旧小区:目前已全部完成施工图修编,进行预审。东新小区已完成改造进行验收,富华新村40-45幢已基本完成改造进行扫尾,群英社区已完成部分改造,丹蓉新村已进场施工。拆墙透绿:完成施工图修编,进行预审。

  三元区:老旧小区:完成3个小区施工图设计及预算编制,剩余小区施工图及预算正抓紧编制。启动周边违章建筑及柴火房的拆除工作。拆墙透绿:完成方案设计,正在施工图设计阶段。

  3.实施绿道景观整治提升项目,开展绿道沿途93处(梅列段48处,三元段45处)各类山体滑坡的治理。修复完善绿道及连接线市政设。做好绿道沿途整体景观提升,消除裸土现象。加强日常管养工作,强化公厕保洁管理,提高路面保洁质量。

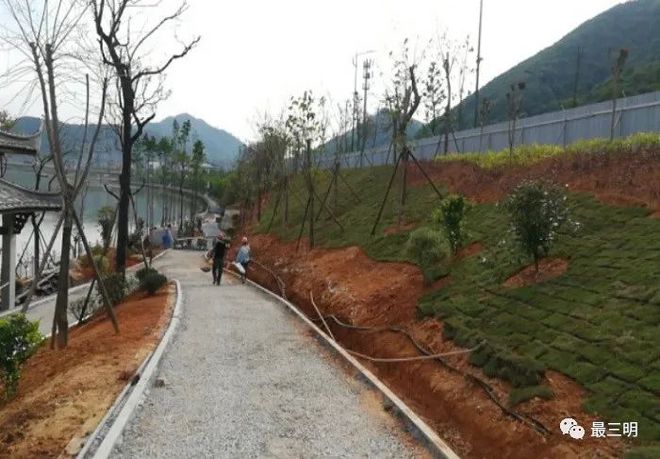

  3.(1)绿道竹贤桥崩塌治理工程。一期工程已完工,二期工程已完成工程60%,土方量完成100%,正在进行锚杆、框架梁作业。主体工程已完成,剩余工作量加紧作业中,预计6月中旬能完工。(2)绿道伊人桥崩塌治理工程已完工。(3)绿道三期北线号塌方点治理工程。目前已完成总工程量75%,锚杆完成90%,框架梁完成70%,水沟完成80%,主体治理已完成,剩余工作量加紧作业中,预计6月底完工。(4)关于绿道三期北线号塌方点治理工程。目前已完成总工程量77%,正在进行锚杆作业,主体治理已完成,剩余工作量加紧作业中,预计6月底前完工。(5)绿道(梅列段)主线路灯、路面、木栈桥、护栏等设施及绿化景观的修复工作。已完成基础设计及预算工作,因原列东街道的军分区后山治理工程未将图书馆连接线纳入治理中,现安排一起纳入修复工作中,正在重新预算中,预计5月22日前完成预算,争取在5月底送至财政审核,6月中旬完成招投标工作。

  1.三季度:进行土工格室绿化等工程施工。四季度:进行土工格室绿化等工程施工,全面完成整个治理工程。

  2.一季度:梅列、三元区完成清理绿道滑坡点周边塌方的土石方、垃圾、树木等工作,保证通行人员安全,同时对绿道滑坡、设施、绿化修复进行设计,完成招投标等前期工作,部分项目进场施工。二季度:完成项目招投标,全面进场施工;完成绿道设施和绿化修复进行修复,完成绿道21座公厕提升改造。三季度:完成62处一般滑坡项目的土石方清理及采取简易工程措施降险改造,完成绿化提升项目。四季度:完成31处较大滑坡项目工程治理。落实长效管理措施,加强日常管理,巩固专项整治成果,防止问题回潮反复。

  2.(1)竹贤桥二期争取完工。(2)绿道(梅列段)主线路灯、路面、木栈桥、护栏等设施及绿化景观的修复工作争取完成前期工作。

  麒麟山公园基础设施整体改造提升工程项目,改造面积约120000平方米,包括次园路路网改造,增加照明路灯,增加安全防护栏杆及绿化花化彩化提升;对游乐设施空置遗留场地进行绿化景观改造提升(面积7000平方米);提升改造6座公厕;对亭廊、麒麟阁等设施进行维护维修;完成麒麟山公园主入口、麒麟新村82及84号房屋北侧后山滑坡治理工程。

  1.完成项目的测绘测量机构比选,设计(含勘察)招标中介比选,麒麟山地形测绘测量,仿古建筑统计,发布《关于征求麒麟山公园基础设施提升改造方案意见建议的公开信》,省投资项目审批监管平台项目代码申领,省公共资源交易监督平台报建,于5月27日发布设计(含勘察)招标公告。

  2.5月6日正式批复实施麒麟山公园周边地质灾害治理工程。已于5月12日上网发布工程招标公告。5月28日在市公共资源交易中心进行施工招标的开标工作,公示期15天。

  1.麒麟山公园整体景观改造提升,4月完成项目可研和方案;6月完成项目立项和施工图设计;10月完成招标控制价编制及审核;11月底开工。

  2.聚英园下方山体及医科学院后山滑坡治理工程,5月完成控制价审核;7月完成招投标工作并开工;2020年底完工。

  该项目总投资约15亿元,分两期建设。一期总投资约3亿元,主要建设连廊天桥互联互通工程(含新市北路与东乾二路圆盘连廊天桥、万达广场3号门与体育场馆连廊天桥、规划馆与体育馆之间既有天桥改造、城发广场与体育场馆间下穿商业通道、商会片区与城发广场间跨东乾路互联互通设施等)。体育广场改造提升工程(含儿童户外活动场地、体育场馆室内外改造提升修缮等)。红色文化广场提升工程(含红色文化雕塑、休憩长椅等)。滨水景观改造工程(含滨水商业建筑、城市阳台、水幕灯光秀、绿化提升等)。二期总投资约12亿元,主要进行徐碧步行街特色街区改造、原核电地块开发建设(用地约100亩,投资约10亿元)。项目分为方案策划、施工建设、招商运营三个阶段。

  1.互联互通连廊天桥工程:已完成四座天桥优化设计方案(第三稿)文本,并报市政府研究;正在办理项目可研和社会稳定风险评估报告,收集准备项目立项前期有关资料。

  2.城市阳台及附属配套工程:已完成城市阳台优化设计方案(第三稿),根据规划部门意见调整完善方案,并报市政府研究;正在办理项目可研和社会稳定风险评估报告,收集准备项目立项前期有关资料。

  3.水幕灯光秀项目:已完成现场踏勘和水位、水深、流向等实地测量,收集项目水文、水利概况资料;已完成初步设计方案,正在完善优化设计方案(第二稿);正在办理项目可研和社会稳定风险评估报告,收集准备项目立项前期有关资料。

  4.体育场馆修缮改造工程:已完成邀请北京国家奥林匹克体育中心专家进行现场踏勘,根据专家意见要求进行体育场馆建筑质量安全性检测,根据检测结果制定修缮改造方案;正在办理体育场馆建筑质量安全性检测机构、体育工艺咨询技术服务机构的招投标工作。

  5.互联互通地下通道及配套商业项目:东南设计集团正在完善初步设计方案,计划6月上旬报市政府研究。

  二季度:计划完成项目前期方案设计,启动互联互通项目、城市阳台等项目施工前期准备工作并报市政府方案论证。

  三季度:计划开始互联互通工程、城市阳台及附属配套工程的施工;待体育场馆优化方案完成后再做现场提升改造工程方案设计;完善水幕秀方案优化设计。

  四季度:完成互联互通工程、城市阳台及附属配套工程等施工30%;启动体育场馆提升改造工程和水幕秀工程。

  1.6月15日前,完成徐碧新城(六路)片区文化旅游产业项目(互联互通四座连廊天桥、城市阳台及附属配套工程、水幕秀项目、体育场馆修缮改造工程等)的可研、项目建议书、社会稳定风险评估报告,并报批。完成互联互通四座连廊天桥、城市阳台及附属配套工程、水幕秀项目设计方案定稿、报批,开展施工图设计工作。

  2.6月30日前,完成体育场馆建筑质量安全性检测机构、体育工艺咨询技术服务机构的招投标工作,并开展安全性检测和体育工艺咨询技术服务。

  3.6月30日前,完成徐碧新城(六路)片区文化旅游产业项目(互联互通四座连廊天桥、城市阳台及附属配套工程、水幕秀项目、体育场馆修缮改造工程等)项目立项审批。

  4.6月30 日前,完成明品荟、明小吃、明夜城项目优化完善招商方案,完成招商政策制定,并与相关部门对接。

  正在进行前期设计的项目有东新二路道路绿化提升、东新五路中分带道路绿化提升、江滨路沿线景观提升、道路交通环岛绿化提升、立体绿化提升等项目;2020年度市区主次干道行道树盖板安装工程,完成市区主次干道的行道树池调查统计,完成施工招标中介比选、招标控制价编制、施工招标文件编制;基本完成江滨路不具备行道树价值并且老化的法桐处理,已逐步更换榕树30株。

  阳光城小区、江滨新城小区、明珠花园、省安二期小区绿化提升由小区物业组织实施;动车三明站周边绿化提升由城投正在实施。

  东新二路道路绿化提升;东新五路中分带道路绿化提升;市区主次干道行道树盖板安装;道路交通环岛绿化提升7月份完成,其余子项目年底完成。

  加快前期项目设计等。2020年度市区主次干道行道树盖板安装工程招标控制价审核完毕,并在三元区政府网站上发布施工招标公告,进行公开招标。

  本项目主要为地灾治理工程,原滑坡及崩塌坡面采用削坡、格构梁、锚杆(索)、植草措施防护,坡顶设置截排水沟,坡两侧设置急流槽,坡脚设置挡墙及沉淀池,坡体局部设置仰斜排水孔等,总投资约500万元。

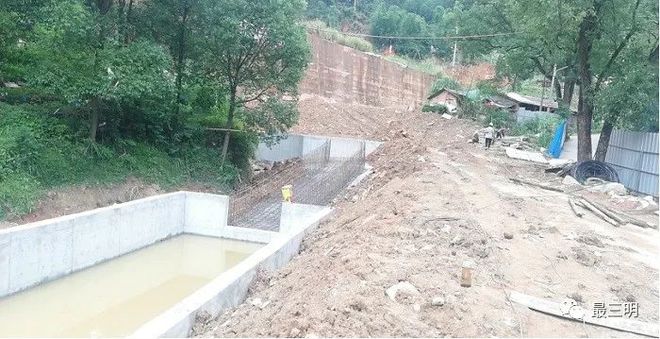

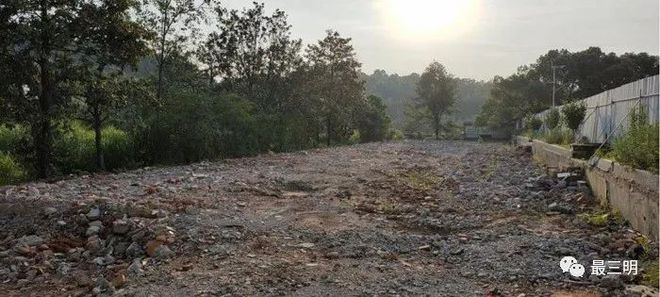

  1.地灾治理:已完成1#滑坡点的坡面削坡、坡顶截水沟及坡底三个沉淀池;2#崩塌点已完成清表工作,边坡卸载工作正在同步推进,目前地质灾害险情已基本排除;水土流失综合治理完成大部分工作;今年8月份完成地灾治理工程。

  2.麒麟山与绿道连接线:已完成勘察和施工图设计,正在施工图审查,本周内审查完成后,参照教育补短板应急机制,缩短时限,上网施工招标。

  治理停车难:市区新增停车泊位900个以上。治理如厕难:改造新建公厕28座。整治农贸市场难:改造提升市区农贸市场15个。治理背街小巷通行难:结合老旧社区改造完成背街小巷整治提升任务23条。治理物业管理难:老旧小区物业缺失,要完成物业入驻90个以上。

  1.治理停车难方面:东安社区、富华社区、丹蓉新村停车场已进场施工,三恒地块停车场已完工,新增停车位100个。

  2.治理如厕难方面:荆西火车站公厕已完工,群二社区长安公厕正在内部装修;完成新增双园公厕,列西龙岗坊江滨公厕、三农绿地公厕、三路社区公厕、江滨路徐碧公厕等13处公厕无障碍扶手;完成西江滨公厕、碧海公园公厕、三明综合市场公厕等18处公厕指示牌的制作与安装;完成龙腾小区公厕改造和书画院公厕盲道改造,并投入使用;其余公厕正在进行招标。

  3.治理农贸市场整治难方面:三钢山头市场完成招投标。列西农贸市场“农改超”工程正在施工中。梅列综合市场与实际产权人三明农商银行沟通协调,制定梅列综合市场合作运营初步方案,做好市场参股合营、委托管理等准备工作;富兴堡街道市场正在货柜制作阶段,三化二村市场原选址房屋拆除工作已完成。

  4.治理背街小巷通行难方面:组织清理新和路、上盂路、龙新三路、翁龙巷等路段沿街建筑、店面外墙乱张贴广告60余张,劝导纠正流动占道摊55起,店外占道经营、乱摆乱放及占道晾晒100余次,配合做好北山新村支路市容卫生整治提升工作,清理各类乱弃置废旧家具、装修垃圾、生活垃圾20余车。5月14日,梅列组织集中拆除工作,对北山新村沿街违章广告、铁棚、砖木屋等等进行拆除;三明学院北门人行道,正在施工阶段。

  5.治理小区物业管理难方面:无物业小区已完成4个物业进驻(新桃源小区、南城首府5、6号、城区商会、省安下洋小区),电业小区、龙辉小区、乾龙新村141幢成立小区居民业主委员会。年度投资6750万元,2020年已完成投资2832万元。

  一季度要制定工作方案,确定项目清单,启动前期工作;二季度完成勘察设计、招投标等工作,部分项目进场施工;三季度项目全部开工建设,完成总任务数30%;四季度完成总任务数100%。

  本工程根据建设内容分为市区跨河桥梁夜景、公园景观夜景、城市重点建筑夜景三个部分。其中跨河桥梁共有七座分别是台江大桥、城关大桥、悬索桥、梅列大桥、东新五路大桥、碧口大桥;公园景观夜景主要是公园内的雕塑、部分自行车道;城市重点建筑夜景主要是水榭新城、华宇双城、三水小区等住宅楼夜景(附清单)。预计投入改造资金900万元。

  截止5月28日,已完成施工图设计,5月26日市政中心召开图纸会审会,对图纸进行会审,提出修改意见,设计单位将进行相应修改。目前累计完成投资约27万元。

  4月,完成设计方案;7月,完成设计;8月,控制价编制及审核等前期手续;9月,挂网招标;10月,完成施工招标;11月,开工建设。

  施工图根据图纸会审会的修改意见进行修改。控制价编制单位根据定稿的施工图编制施工招标控制价,编制时间为15天。

  三明市东牙溪水库分层取水改造工程是重要的民生工程,是增强人民群众获得感和幸福感的有力举措,建成后可以实现源头取水“优中取优”的目的,在保障源水水质的同时,提高供水保证率。项目在原有进水口的基础上新建一座塔式进水口,新建一条153米的隧洞,项目总投资1670万元。

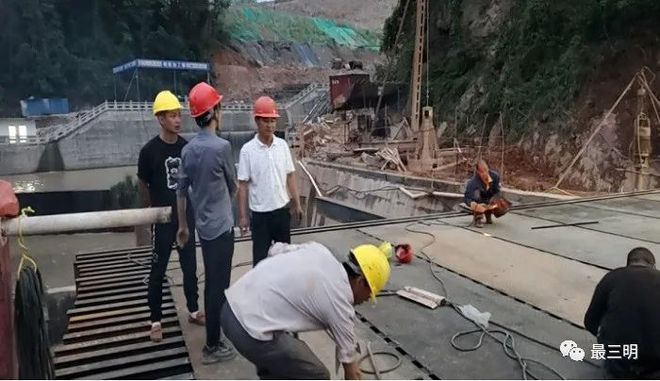

  目前已完成项目前期审批,施工图及预算编制工作,施工期间原水调度方案及应急管理预案已编制完成并通过初审。

  围绕“食、购、游、娱”四个方面,以特色商业街、休闲广场为抓手,结合老旧小区改造加大基础设施完善,利用城市中心区的优势,完善商圈建设,以推动腾飞广场商圈经济,特别是夜经济的“发展”。一是规整商业业态,通过业态重新组合定位,将超市、餐饮、社区配套、休闲娱乐、服饰、科教机构、美容美发及医疗八大业态进行植入,吸引夜间人流集聚。二是配套基础设施建设,通过开展建筑立面改造、统一店招、增设花池等提升周边整体环境面貌。增设主体墙面夜景、建筑外轮廓灯光及路灯等建设提升夜景效果。

  二季度完成边基础配套设施的建设,夜景工程的建设设计、招标等前期工作,三季度启动建设,四季度完成基础设施及夜景、周边配套设施建设。同时,引入夜市经济的、引导商业业态的规整及提升。

  新完成梅列龙腾小区公厕、三元荆西火车站公厕。截至5月底共完成4座:梅列冷冻厂公厕、永安堂公厕、龙腾小区公厕,三元荆西火车站公厕。2020年已完成投资180万元,年度投资:1159万元。

  4月,进行公厕新改建的前期准备工作。5月,完成公厕新改建的设计图纸,预算编制。6月,完成公厕新改建的招投标工作。7月至8月,公厕新改建有序开工建设。11月至12月,竣工验收。

  1.推进剩余公厕项目的招投标工作,梅列5月底—6月初全部完成,三元6月中旬完成第一批。2.完成三元群二社区长安公厕建设。

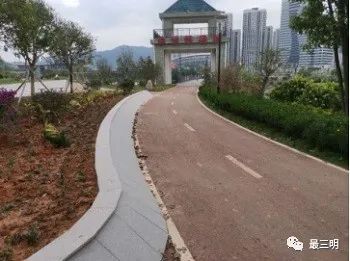

  1.东岸沙洲路口到台江大桥段(长约600米);2.西岸城关大桥至四贤文化廊段自行车道(长约1.2公里);3.西岸下洋悬索桥至一建西江悦段自行车道(长约400米);4.东岸碧口大桥至行政服务中心(长约500米);5.西岸铁路桥至碧口村(长约1.6公里)。

  由市园林中心负责施工的东岸沙洲路口到台江大桥段(长约600米)建设方案正在进行线形比选。市园林中心建议该段自行车道建设线形仍按可研报告中借用现有江滨南路已设置的非机动车行道改建成自行车道的方案实施,现已向市政府请示实施。

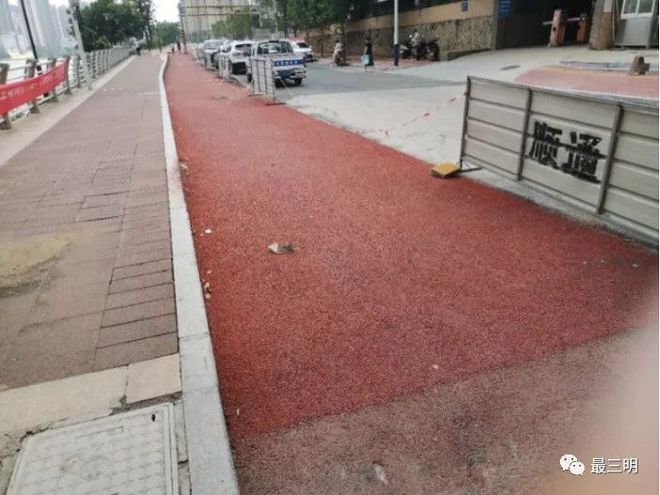

  由市城投公司负责施工的西岸下洋悬索桥至一建西江悦段自行车道(长约400米)主体及配套绿化3000平方米已完成。

  由市城投公司负责施工的西岸城关大桥至四贤文化廊段自行车道(长约1.2公里)主体及配套绿化已完成,但白坂棚户区至邮政枢纽交接处因拆迁安置问题仍无法开工。

  由市城投公司负责施工的东岸碧口大桥至行政服务中心(长约500米)道路桩基已完成,后续配套道路建设同步实施。

  1.东岸沙洲路口至台江大桥段(长约600米)3月前完成筹备前期工作;6月前,获批准后开展中介招标机构比选、社会稳定评估、项目选址建议书评估、可研报告、初步设计及概算等项目前期工作;9月前,完成设计招投标,进行施工图设计;12月前,完成招标控制价评审,启动工程招投标程序。

  2.西岸城关大桥至四贤文化廊段自行车道、西岸下洋悬索桥至一建西江悦段自行车道、东岸碧口大桥至行政服务中心、西岸铁路桥至碧口村,在3月前,完成道路平整、道路稳定层铺设工作;6月前,完成总工程量50%;9月前,完成总工程量80%;12月前,工程竣工。

  东岸沙洲路口到台江大桥段(长约600米)建设方案确定后,园林中心将组织施工方按确定的方案进一步深化施工图设计,做好施工准备。

  市局于3月23日启动市区公园绿地儿童活动设施改造提升工作。初步选择沙溪河两岸公园内的14个区域增设儿童活动设施,4月8号完成第二稿方案,4月10日上午邀请市自然资源局吴义丰副局长再次对一河两岸公园现场进行勘察。根据优化中心绿地广场、起飞公园、东新公园等地儿童活动设施布局的思路,设计单位进一步完善规划方案。

  建设面积约为7000平方米,工程总概算约750万元。完成四个点施工图,其余十个点在5月底完成施工图设计;完成施工、监理招标中介比选,开始招标控制价编制工作。

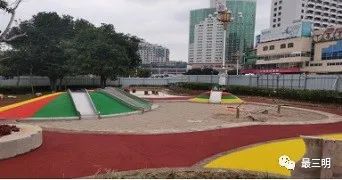

  已选取三明罗马柱广场作为试点建设无动力儿童游乐设施,面积约400平方米,广场采用EPDM橡胶地面结合洗米石地面,设置有攀爬滑梯、挖沙机器及冲脚水池等。5月1日开始施工,现已完成场地围挡200平方米,清理表皮土方320立方米,根据初步设计方案,完成场地放样,完成花岗岩大理石等材料预定,完成沙坑开挖及底层浇筑,完成攀爬滑梯构筑物场地平整。截止5月28日已完成橡胶地面及洗米石地面铺设;完成挖沙机器等设备安装;完成攀爬滑梯滑道等设施安装,本工程已竣工可以于6月1日儿童节正式投入使用。

  一期项目:5月初,设计完成;5月下旬,完成控制价编制;6月初,完成编制招标控制价,财政审核并进行招投标选择施工单位;10月底,工程主体基本完工。二期项目:预计12月底主体基本完工。

上一篇: 杏彩体育官网app附近的净化工程公司门窗工程门窗施工工艺流程担当显初心 实干践使

下一篇: 杏彩体育门窗工程门窗框施工工艺流程海口永桂花园安居房B区冲刺4月完工

返回

版权所有:Copyright © 2002-2023 杏彩公司 版权所有

地址: 深圳宝安黄峰岭工业大道2号广田方特企业总部 电话:ICP备案编号:粤ICP备11002524号
